金昌调峰煤电项目#2锅炉炉膛顺利完成封门 | |
| |

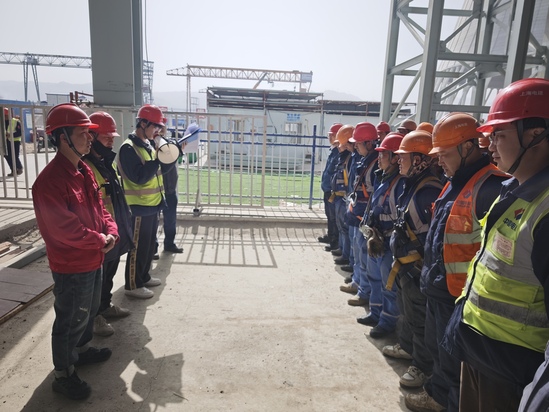

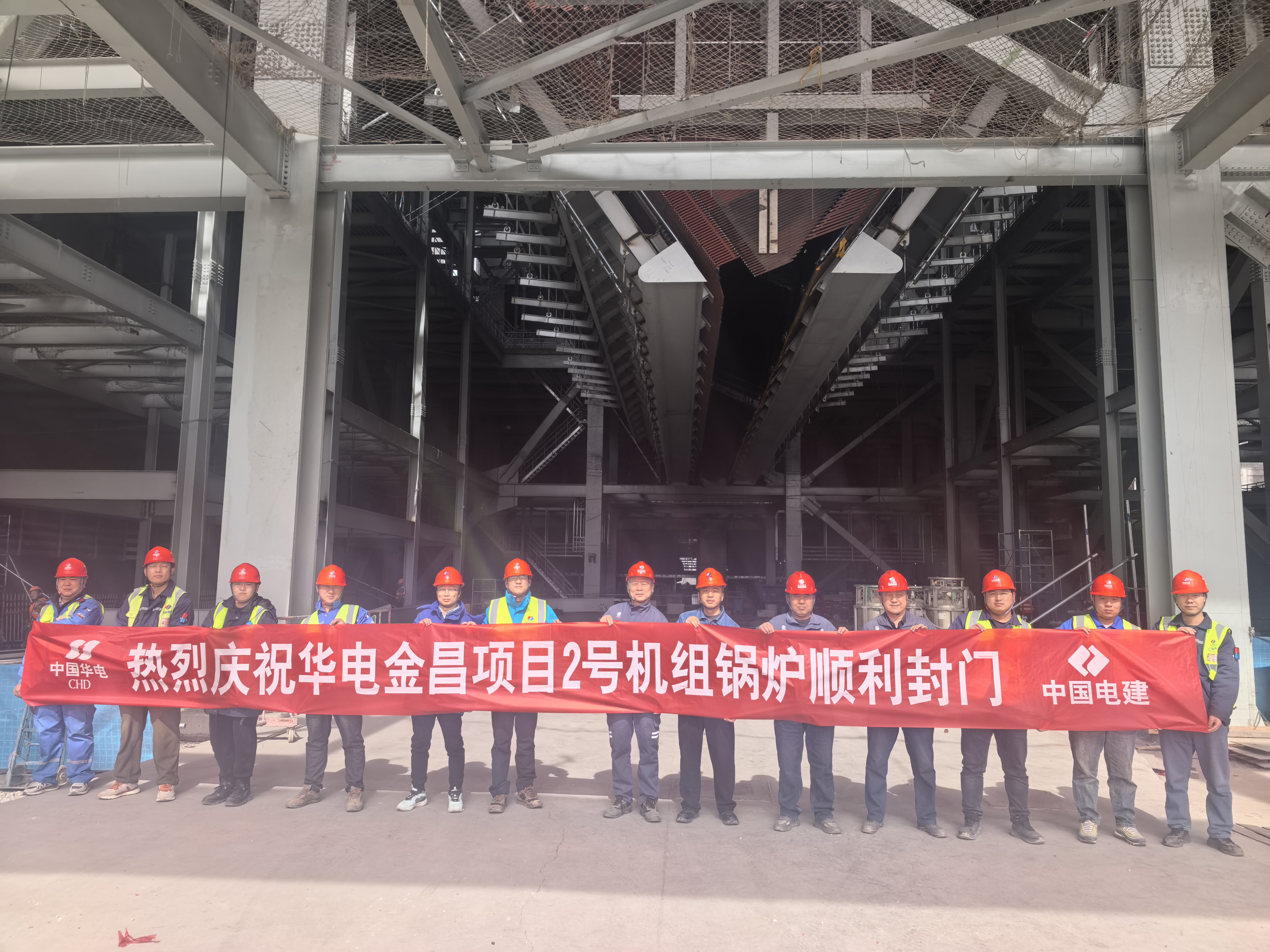

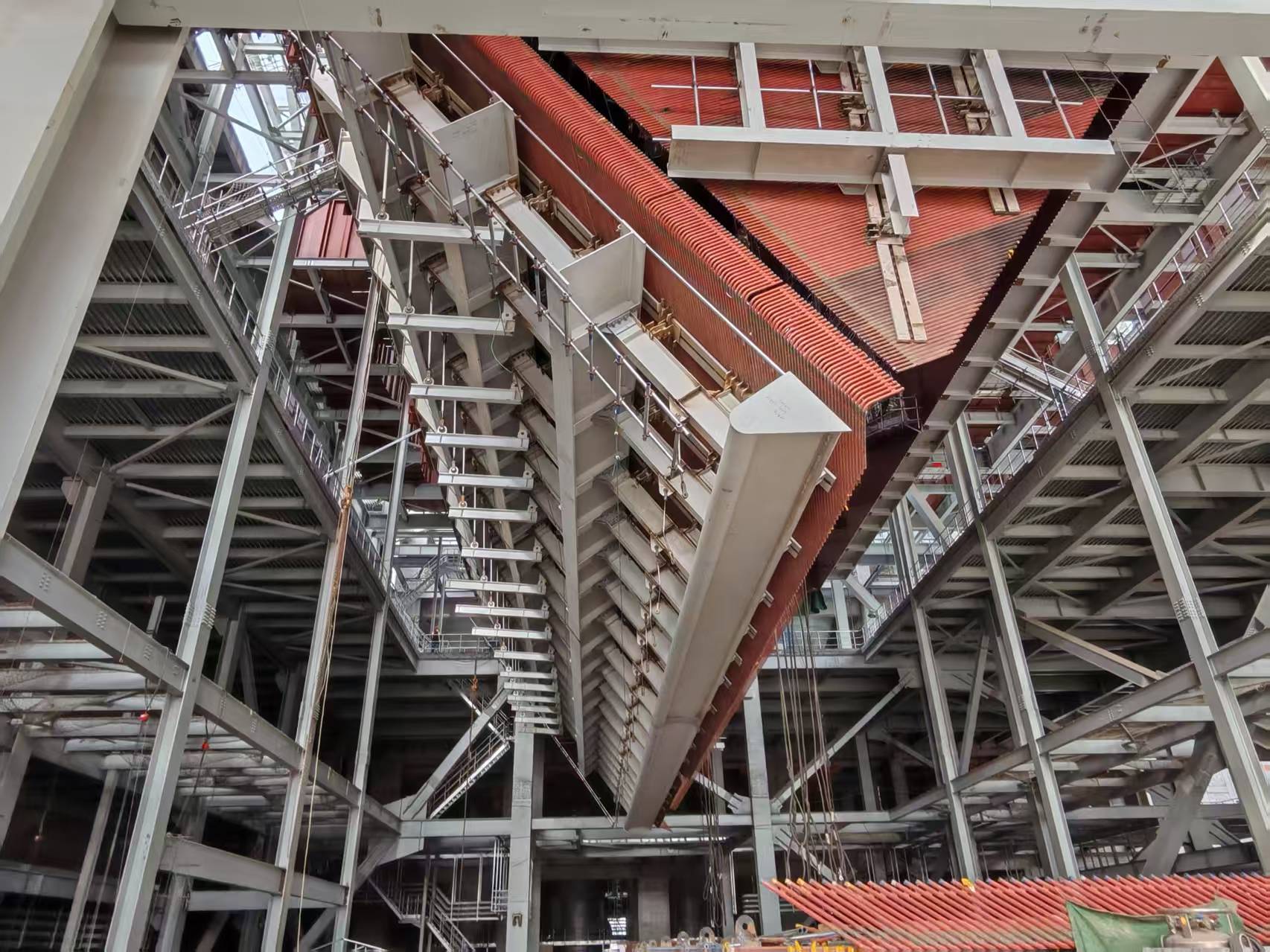

3月23日14时46分,金昌调峰煤电项目#2锅炉水冷壁后墙冷灰斗吊装顺利完成,#2锅炉炉膛同步实现封门,标志着该项目锅炉大件吊装全部就位,为后续锅炉水压试验推进奠定坚实基础。 项目前后墙冷灰斗重量分别为189897.1kg和189860.1kg。施工中,前墙冷灰斗采用SCC550E/55t履带式起重机在炉膛0m组合,后墙冷灰斗采QY50K/50t汽车式起重机组合,随后分别通过2台200t液压提升装置、2台10t卷扬机协同吊装就位。 为确保吊装安全高效推进,项目部提前精细策划,组织技术人员与施工班组制定贴合现场实际的作业方案,优化资源调配、缩短施工工期,严格把控安全与质量关。施工期间,项目全员加班加点,克服大风天气影响,合理调整进度计划,系统调配人、机、物等生产要素,抢抓工期、连续作战。 吊装前,项目部联合业主、监理对施工现场、吊点、焊缝、刚性梁及各类工器具进行细致检查,确认具备作业条件后,开展全员安全技术交底并明确岗位分工。3月23日12时40分吊装启动,全体作业人员密切配合、精准操作,经过2个多小时奋战,顺利完成后墙冷灰斗吊装,项目领导、业主、监理全程旁站监督,实现安全、优质、高效施工。 此次节点的顺利完成,为项目全力冲刺锅炉水压试验迈出关键一步。下一步,项目全员将继续发扬“团结、奋进、拼搏”的团队作风,全力以赴推进后续施工任务,确保项目稳步推进。 | |
