金昌调峰煤电项目2号机组DCS受电一次成功 | |
| |

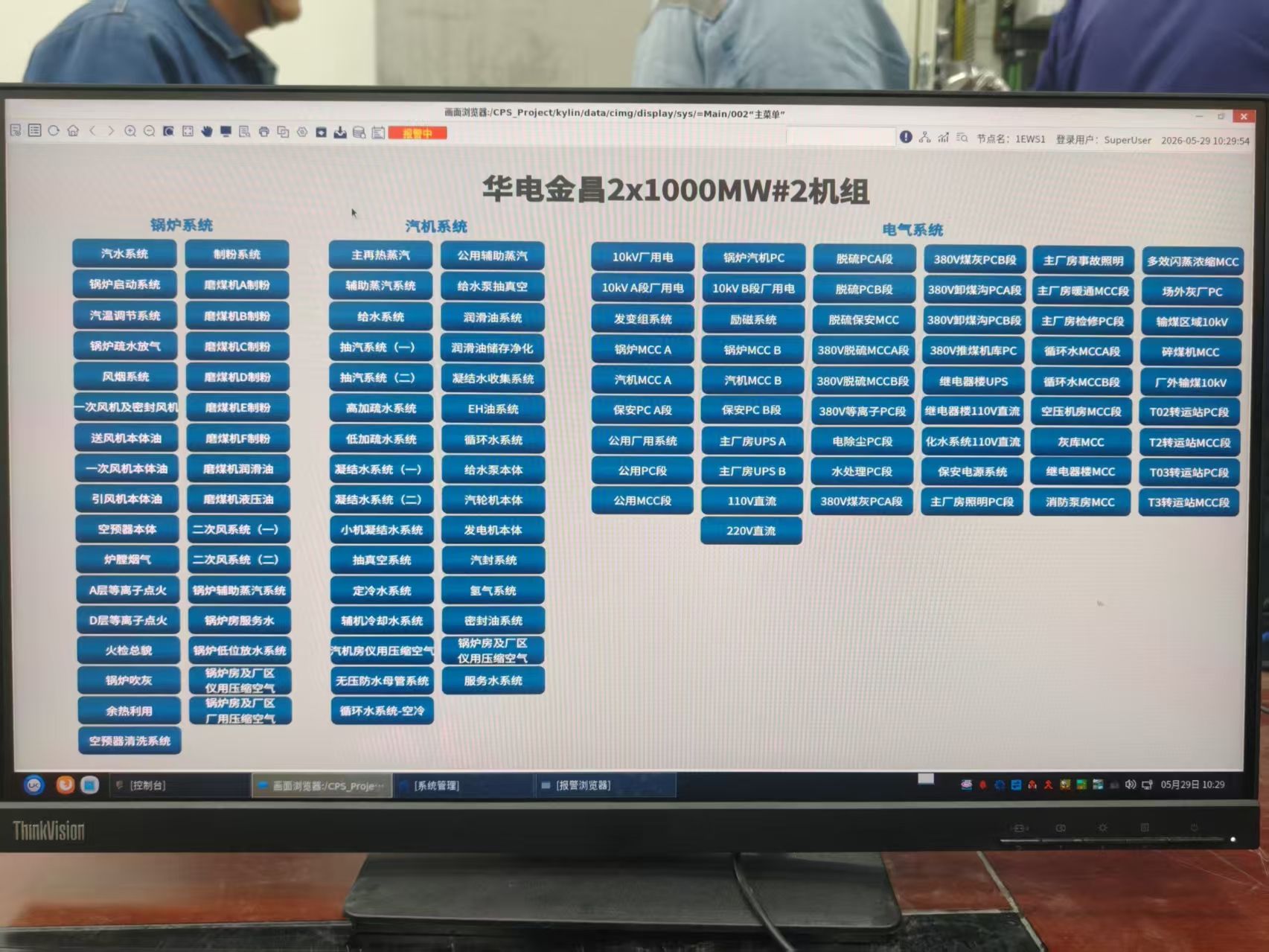

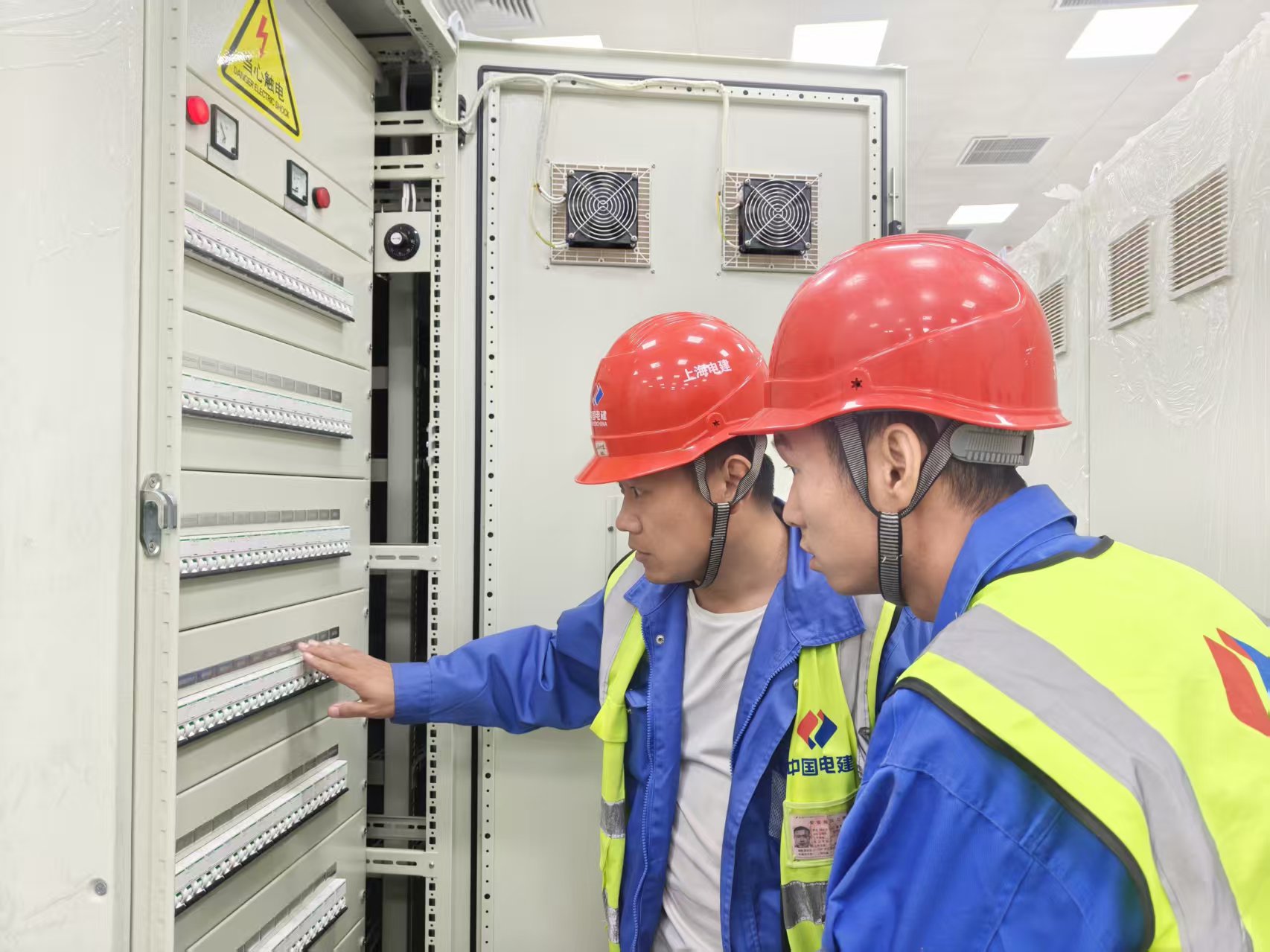

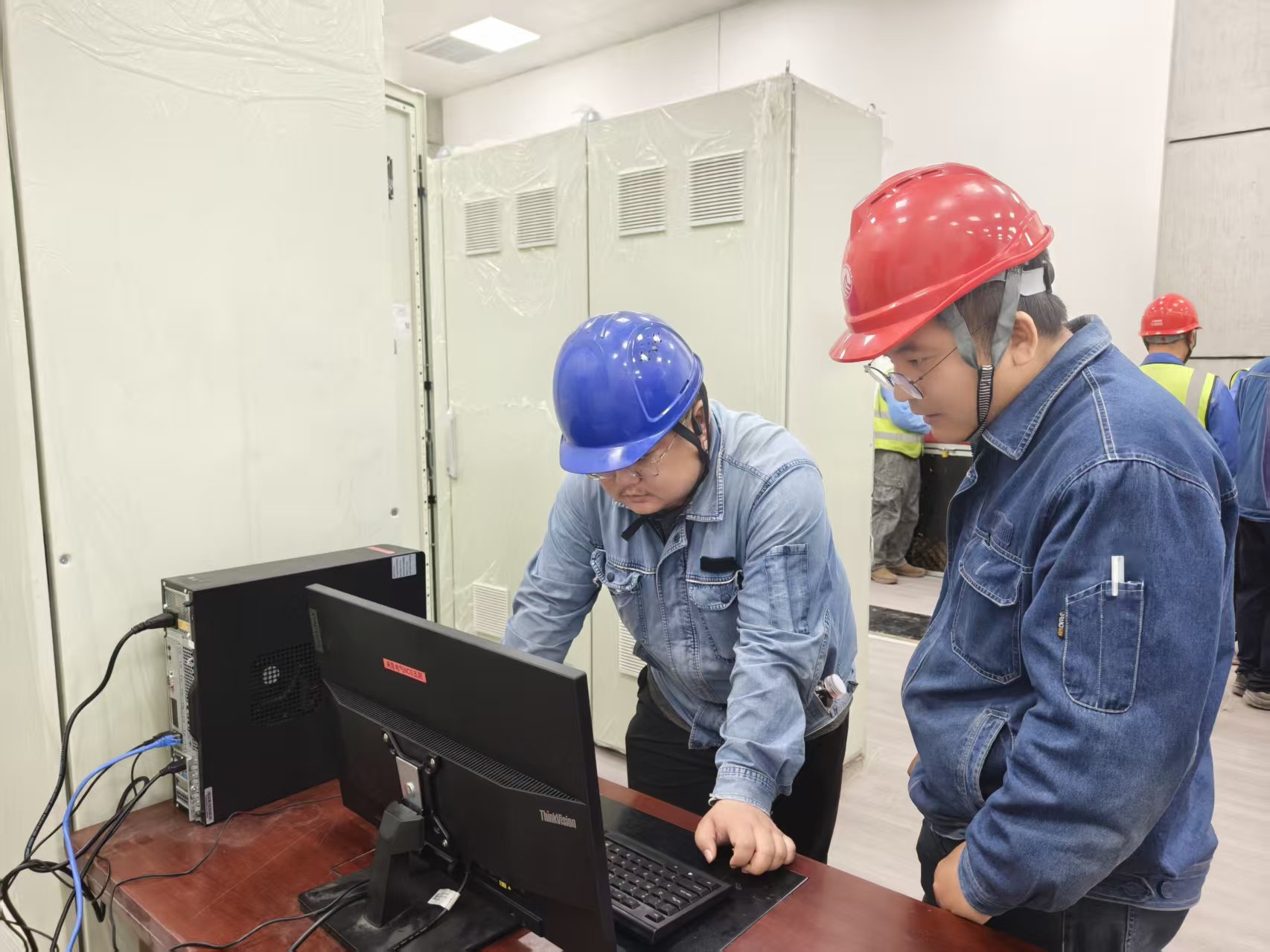

5月29日10时30分,金昌调峰煤电项目2号机组DCS受电一次成功。经检测,接地电阻及电压参数正常,控制界面显示准确,这一关键节点的实现,标志着项目单体调试阶段即将开始。 DCS作为电厂自动化控制核心,其稳定运行是保障电厂安全的关键。本次DCS受电涉及30面盘柜,项目团队依次完成了盘基础制作安装、盘柜就位找正、电缆敷设及接线等工作。送电前,团队严格进行接地电阻试验;送电后,又完成控制柜带电试验。每一道工序均经验收合格,每一处接线确保牢固可靠,为DCS顺利受电提供了坚实保障。 作业现场,各单位人员分工明确、沟通精准。在DCS受电过程中,公司与业主单位充分发挥党建联建机制作用,党员突击队联合值守关键操作点,共同确认送电条件与安全措施。10时18分,我方通知电工合闸送电;带电显示器显示带电后,DCS厂家合闸送电;单体调试人员测试盘柜电源进口电压合格,确认卡件及通讯正常工作,DCS控制界面显示精准迅速。整个送电过程一气呵成,各单位配合默契,各项参数均符合设计要求。 此次DCS受电一次成功,是项目党建与生产深度融合、共建共赢的生动实践,既是对项目团队过往工作的充分认可,也为后续热控调试奠定了坚实基础。团队将继续秉持“责任、创新、诚信、共赢”的上海电建精神,严控每一个步骤的质量与安全,向业主递交一份满意的答卷。 | |
