金昌调峰煤电项目2号机组倒送电一次成功

发布日期:2026-06-23    作者:孟锟   字号:[ ]

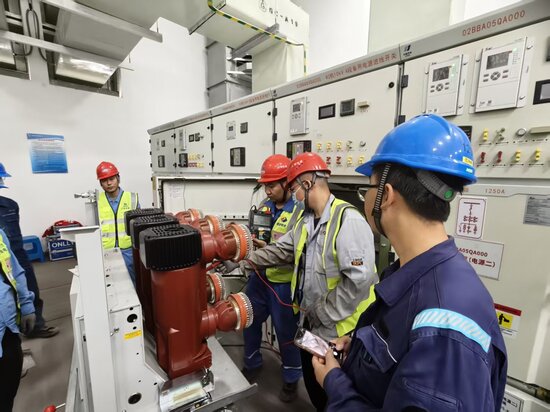

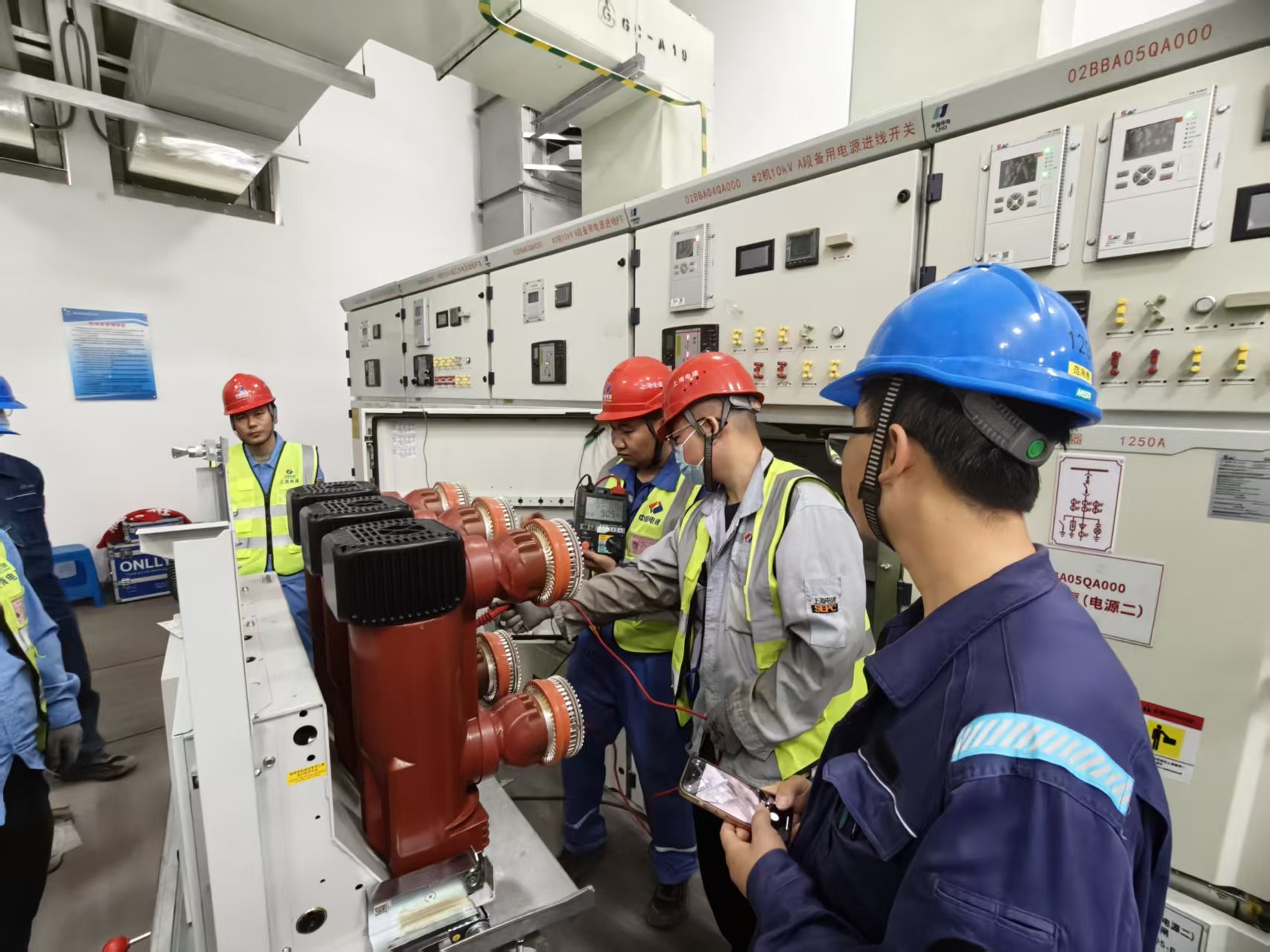

2026年6月18日19时26分,金昌调峰煤电项目2号机组主厂房10kV配电室倒送电一次成功。合闸瞬间,现场全体工作人员凝神以待,经实时监测,备用电源进线PT、母线PT电压参数显示正常,假负载顺利受电,各开关柜无异常动作。倒送电的圆满完成,标志着项目电气设备正式具备调试电源条件,项目的又一重大节点顺利落地。

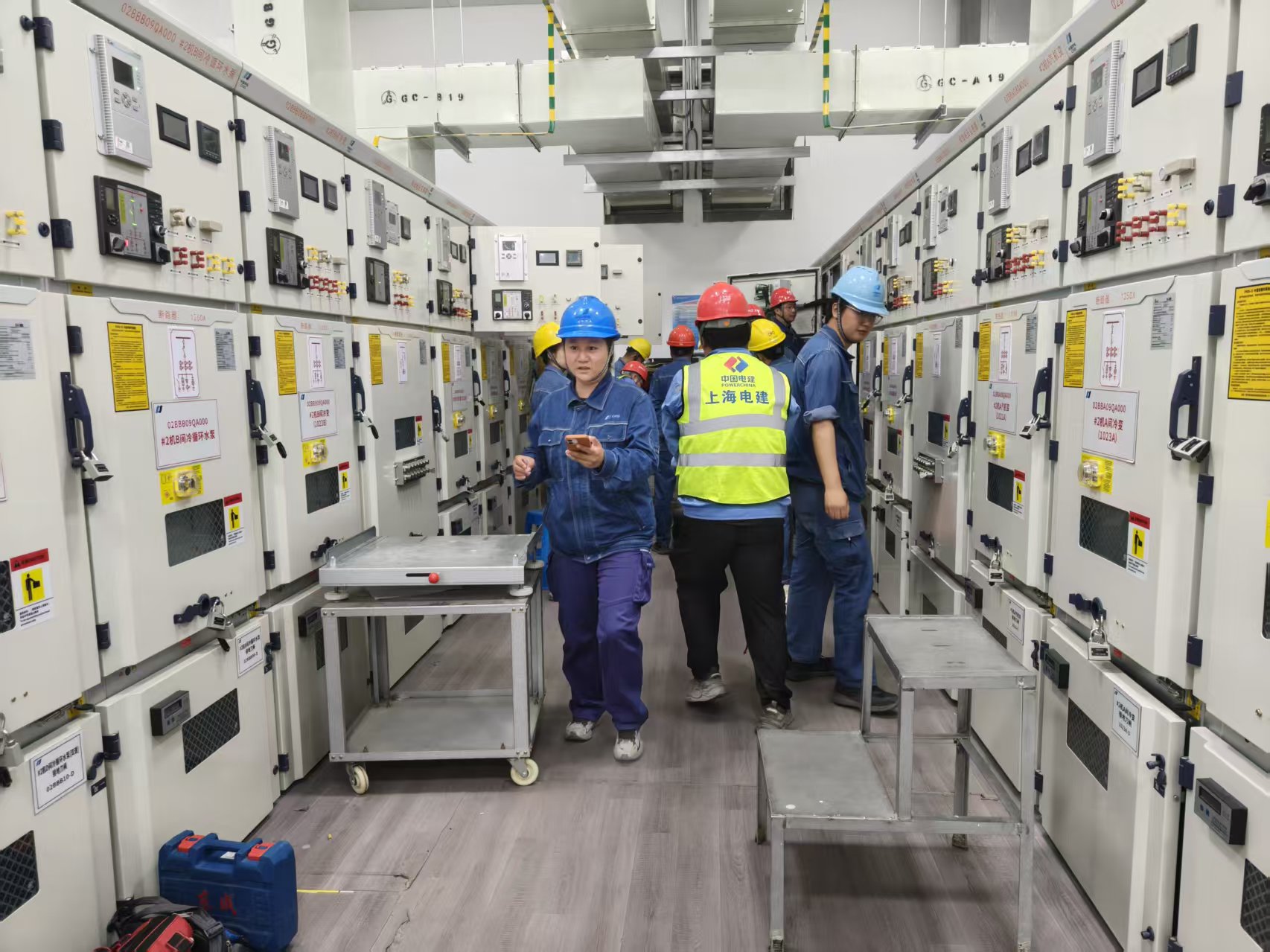

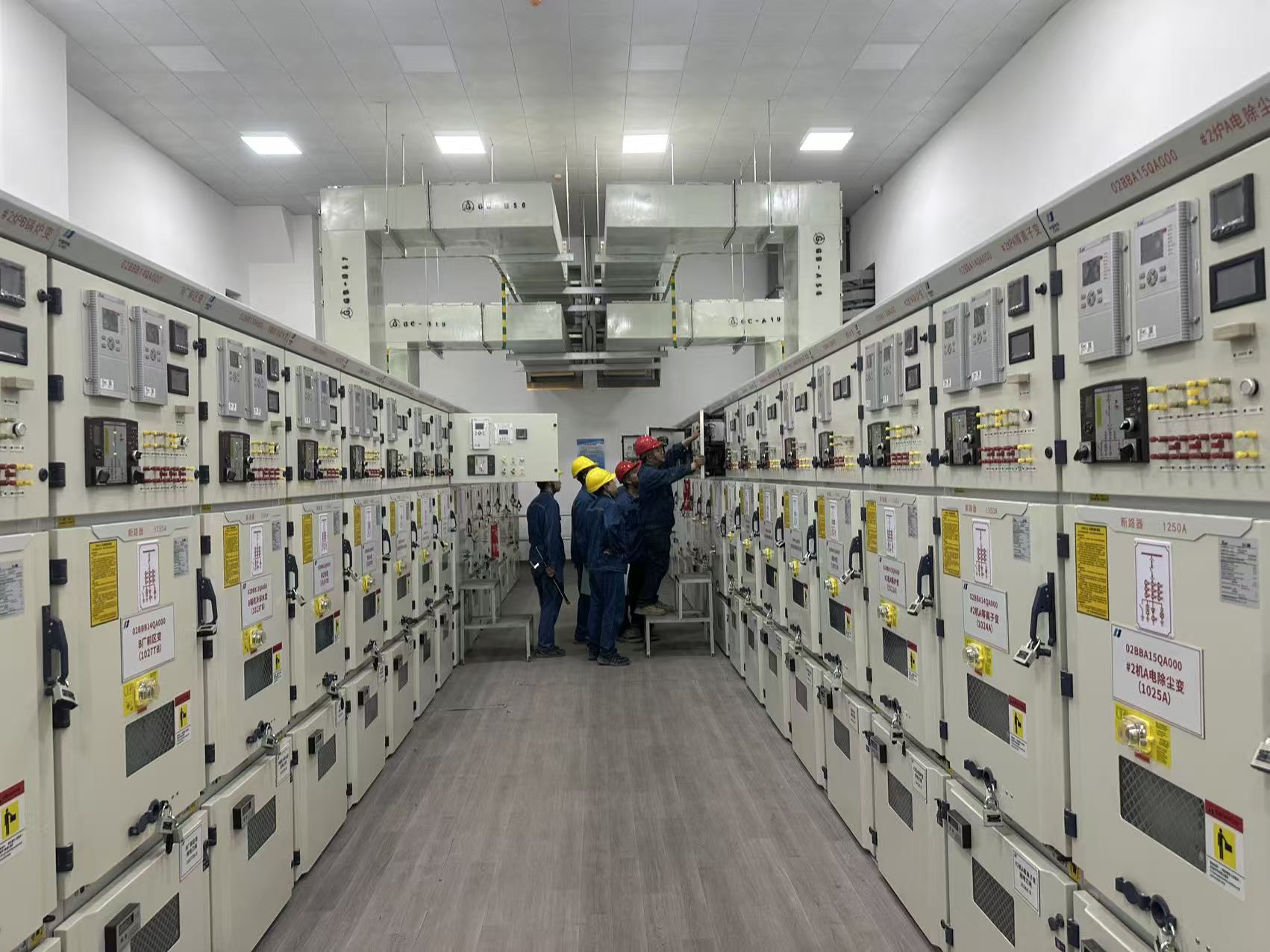

倒送电成功是后续设备及系统调试、吹管、整套启动等关键工作的前提基础。本次倒送电范围覆盖备用共箱母线、10kV母线等核心系统,从盘柜基础施工,到桥架安装、电缆敷设,再到断路器单体试验与母线耐压试验,每一道工序的验收合格,都是对项目团队的一次“系统性大考”。

倒送电前12小时,团队分工明确、沟通顺畅、行动高效。8时30分,启备变正式停电。正值雨期,高压班提前搭设雨棚,冒雨完成软连接安装;单体调试人员迅速推进耐压试验、绝缘测试及定值核对;电气专业紧密配合业主检查,协助厂家解决遗留问题。16时47分,我方全部工作顺利收官,正式移交运行部。整个过程配合默契,衔接有序,电气画面各参数显示正常。

此次倒送电的顺利实现,既验证了电气设备安装的可靠性,也充分检验了项目团队的技术实力与协同作战能力。下一步,项目团队将继续秉持“攻坚克难、精益求精”的工作作风,压紧压实各方责任,全力冲刺整套机组高质量投产目标。
