临港重燃保障机组一号主厂房完成首次钢屋架吊装 | |
| |

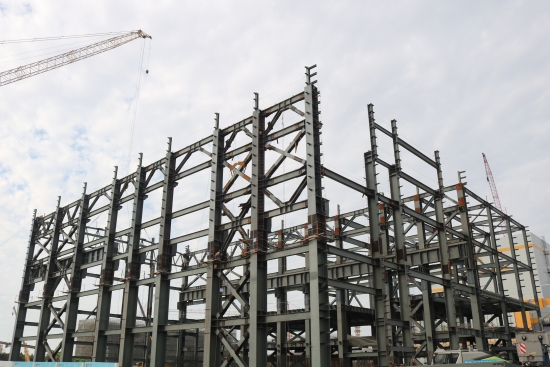

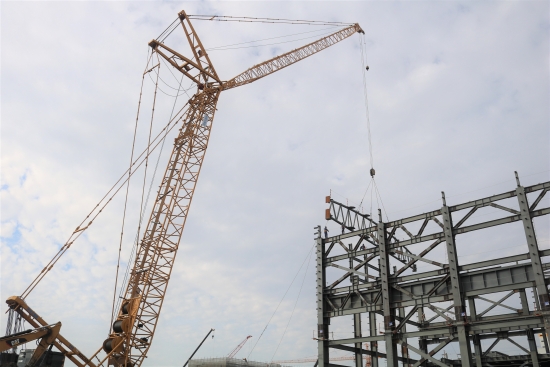

2023年11月9日,临港重燃保障机组一号主厂房第一榀钢屋架在上午8时18分起吊,并成功就位。经过两个小时的连续动作,上午10时18分,重达16.2434吨的钢屋架吊装顺利完成,为日后保障机组一号主厂房上部钢结构施工,主厂房屋面封闭奠定了坚实的基础。 临港重型燃气轮机试验电站保障机组工程一号主厂房南北宽60.5m,由数字轴1~9轴组成。东西长61.6m,由字母排A~E排组成。为全钢结构框架式厂房,屋面为桁架式结构,分为高低跨,低跨高度为10.73m,高跨高度为27m,也是吊装工作最高高度。 为保证此次钢屋架顺利完成吊装,临港重燃项目部细致安排,科学部署,明确分工,严格执行,积极与业主和总包协同合作。在吊装过程中,项目部工程技术部和安全监督部门全程参与,严格规范施工标准与施工要求,确保吊装安全有序的推进。 下一阶段,项目部全体参建职工将继续攻坚克难,凝心聚力,共同迎接未来的挑战。 | |
