玉门新民堡项目首台风机顺利完成吊装 | |
| |

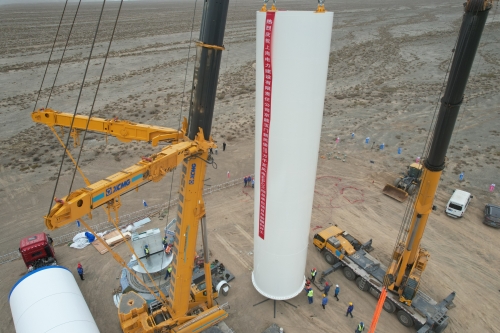

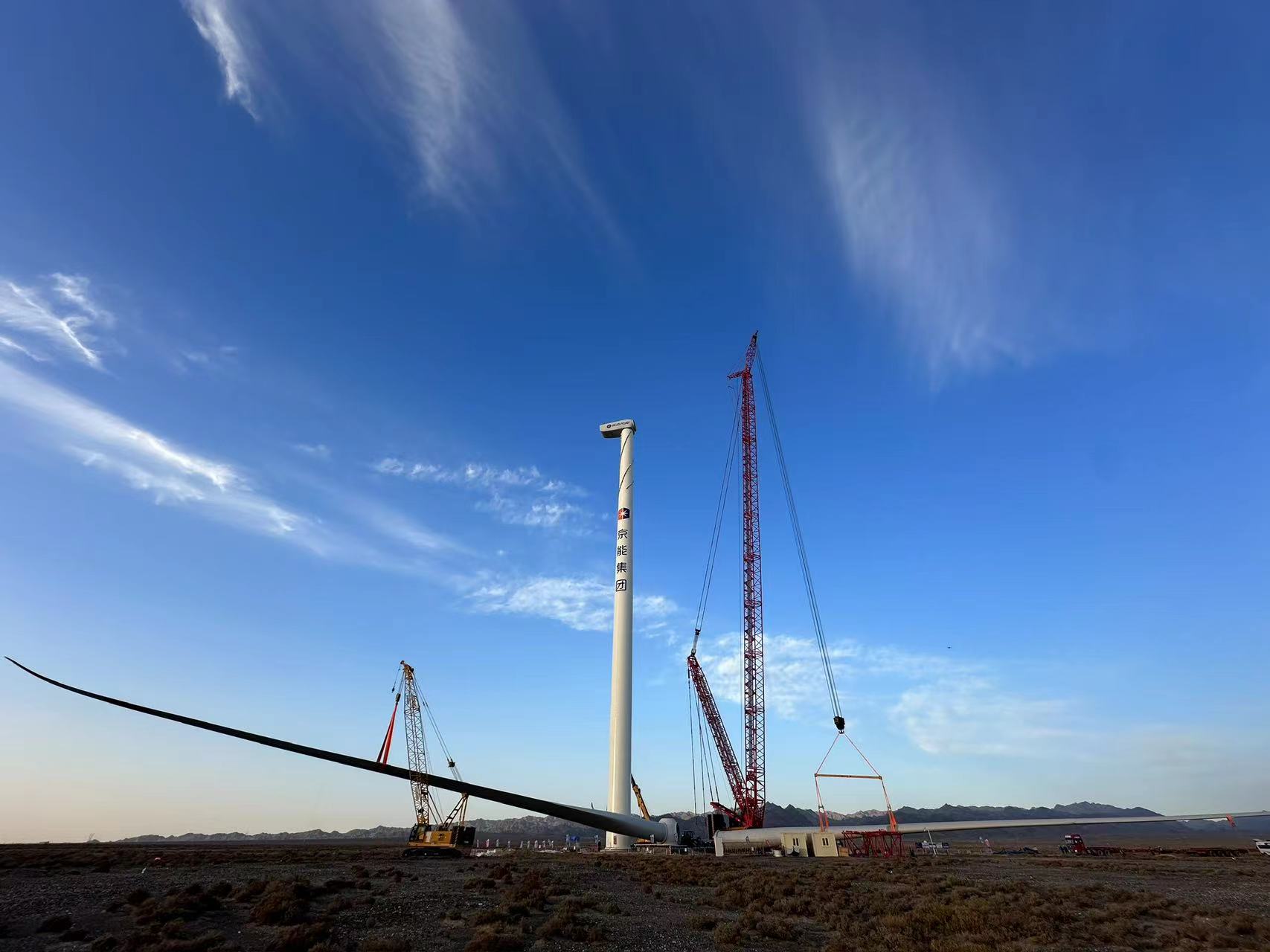

2023年10月11日上午8时18 分,由公司EPC总承包的京能玉门新民堡10万千瓦风电项目首台风机顺利完成吊装。 此次吊装的风机为WD190-5560-110机型,塔架由4段塔筒组成,轮毂中心高度110米,叶轮直径190米。主吊采用一台800t履带吊,承担塔筒、机舱、叶片及轮毂的吊装;辅吊采用一台450t汽车吊、130t汽车吊和一台85t履带吊等,主要用于风机叶片地面组合、抬吊等工作。 为了确保按期实现首台风机吊装节点目标,项目部严格按照公司要求,周密部署,细化分解吊装各环节作业,协调各施工单位做好大件运输、吊车进场、设备组装、及吊装等各项准备工作。项目部严格按照吊装方案执行,加大施工安全管控力度,确保符合现场安全管理要求,为首台风机顺利吊装提供了有力保障。
| |
